Chantier
- Rond-Point Fernand-Moureaux
Attention ! Travaux de nuit
les mardi 19 et mercredi 20 novembre
(sauf météo défavorable)
La pose de l’enrobé définitif du rond-point sera réalisé en nocturne pour limiter l’impact sur l’accessibilité. Toute circulation sera strictement interdite entre 20h00 et 06h00. Des déviations seront mises en place. Mercredi 20, dans la journée, il sera toutefois possible d’emprunter le rond-point à vitesse très réduite. Le jeudi 21 novembre au matin, les travaux de voirie seront terminés.
- La rue Biesta-Monrival est fermée à la circulation dans sa partie allant de la rue Charles de Gaulle à la rue Soufflot.
- La rue de la Fontaine est également fermée.
- L’enrobé de la piste cyclable sera réalisé à la fin du mois de novembre.
- Les candélabres sont en cours de changement.
- Avenue du président Kennedy
Eurovia engagera le lundi 25 novembre les travaux de rénovation de l’avenue du président Kennedy, dernière tranche du chantier.
- Les travaux commenceront côté Touques, où le stationnement sera neutralisé.
- A terme, la circulation s’effectuera sur une voie (de 3m50 de large), il y aura du stationnement des deux côtés, côté Touques la piste cyclable sera à double sens, un mini square sera végétalisé à hauteur de la rue du Général Lecouteulx de Caumont.
Rappel
Il est interdit d’accrocher les vélos et trottinettes aux barrières et aux poteaux, notamment au Monument aux Morts. Des arceaux spécialement conçus sont réservés à cet effet. (photo)
Calendrier
Si les conditions météos le permettent, les travaux de voirie du rond-point seront terminés le 13 décembre 2024. Le chantier sera fermé pour les fêtes du 20 décembre au 13 janvier 2025.
Chantier
- Rond-Point Fernand-Moureaux
Le chantier couvre désormais la totalité du rond-point tout en maintenant l’accès aux grands axes de circulation.
À compter du lundi 4 novembre,- La rue Biesta-Monrival est fermée à la circulation – pour 6 semaines – dans sa partie allant de la rue Charles de Gaulle à la rue Soufflot.
- La rue de la Fontaine est également fermée, pour 6 semaines.
Attention ! Travaux de nuit
les mardi 19 et mercredi 20 novembre
La pose de l’enrobé définitif du rond-point sera réalisé en nocturne pour limiter l’impact sur l’activité de la commune. Toute circulation sera strictement interdite entre 20h et 6h. Des déviations seront mises en place. Le mercredi 20, il sera possible d’emprunter le rond-point à vitesse très réduite. Le jeudi 21 novembre au matin, libre circulation, les travaux de voirie seront terminés.
L’enrobé de la piste cyclable sera réalisé à la fin du mois de novembre. (rond point + prolongement vers la plage, côté « Au Loup de Mer »)
- Squares
Le pavage du square Piron est terminé.
Le chantier se concentre sur le square sud.
Pour les usagers du port exclusivement, l’accès au quai sera rétabli le 16 novembre côté Piron et fermé côté sud.
À noter
Les conteneurs à ordures ménagères et à emballages recyclables situés à l’entrée de la rue Biesta Monrival sont provisoirement déplacés sur le parking dit « de la dent creuse » (à coté du Pont des Belges).
Calendrier
Si les conditions météos le permettent, les travaux de voirie du rond-point seront terminés le 13 décembre 2024. Le chantier sera fermé durant les vacances de fin d’année.
Chantier
- Rond-Point Fernand-Moureaux
Sur l’îlot de la Petite Poste, les réseaux enfouis des eaux pluviales, de l’électricité et de la fibre sont rénovés. Eurovia pose les bordures. Le chantier qui progresse dans le sens des aiguilles d’une montre, arrive sur l’îlot d’Il Parasole.
Il est possible de prendre à droite (vers Touques) à la sortie du Pont des Belges. En revanche, il est impossible de s’engager vers l’avenue Kennedy et la rue d’Aguesseau quand on arrive dans le rond-point depuis le quai FM. Il faut prendre le pont vers Deauville et revenir par le pont puis tourner immédiatement à droite !
- Square Nord (Piron)
Les travaux en sous-sol sont terminés. Le pavage progresse rapidement. Un temps de séchage de 3 semaines est nécessaire avant la réouverture de la circulation sur le côté du marché aux poissons. Un aménagement est prévu pour les livraisons.
- Square Sud
Eurovia réalise les travaux de terrassement et de pose des fourreaux pour les différents réseaux. La circulation reste possible le long du Marché aux Poissons. Ce square sera en 2025 orné d’une « rose des vents », conçue par le fondeur Cornille Havard à Villedieu les Poêles. Les deux squares nécessitent la pose de 67.000 pavés !
- Quai de la Touques

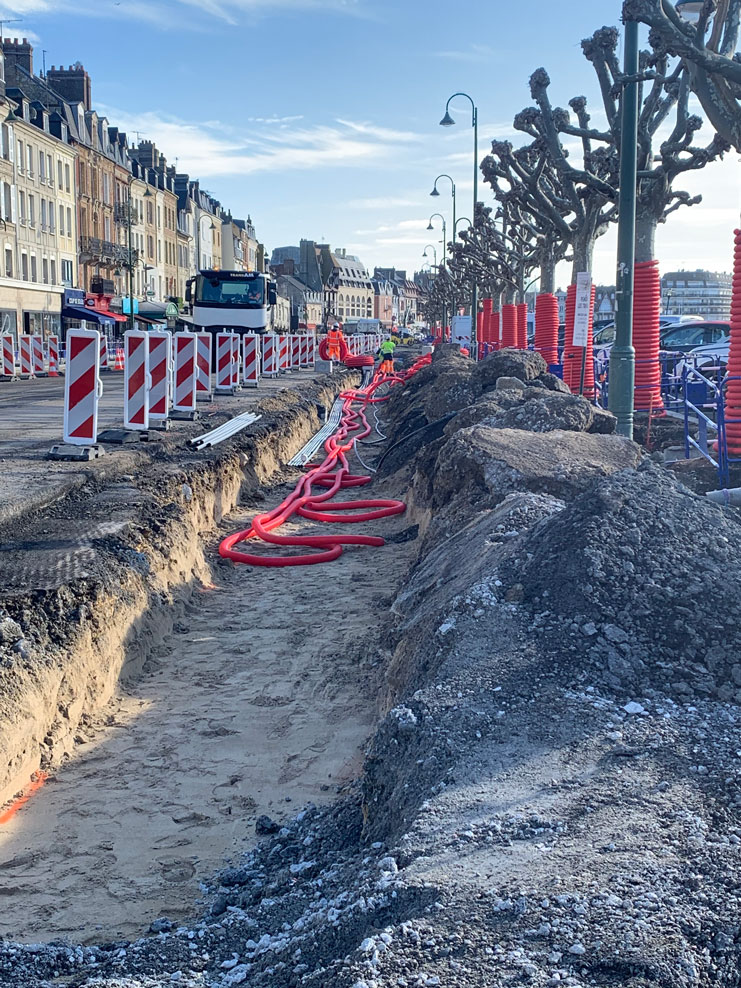

Eurovia creuse une tranchée sur toute la longueur pour la rénovation du réseau électrique alimentant l’éclairage public et les bornes réservées aux marins-pêcheurs.
- Piste cyclable Côté Casino
Son prolongement vers la plage est bien engagé. Eurovia vient de réaliser l’enrobé bitume sur la chaussée au niveau du carrefour Fernand-Moureaux. La piste cyclable sera finalisée en décembre.
Calendrier
Il n’y aura pas de trêve pendant les vacances de la Toussaint, l’objectif étant que ces travaux (rond-point, squares et piste cyclable soient terminés pour les fêtes de fin d’année.
Chantier
- Les derniers pavés ont été posés ce vendredi matin !
- La phase 1 du chantier de rénovation du centre-ville est terminée.
- Le chantier est fermé pour l’été, il rouvrira en septembre.
- Sur l’esplanade, la base de vie, réduite au maximum, sera complétement « habillée » dans le courant de la semaine prochaine.
- Des compléments de mobilier urbain seront ainstallés à la rentrée.
Circulation & Stationnement
- Sur le Boulevard Fernand-Moureaux, à titre expérimental, la circulation se fait sur une file dans le sens entrant et deux files dans le sens sortant.
- La vitesse est limitée à 30km/h.
- Côté commerces, le stationnement est mixte, comme l’indiquent les panneaux. (photo)
- De 6H00 à 10h30, il est exclusivement réservé aux livraisons.
Les livreurs ont interdiction de se garer sur la voie de circulation. - Après 10h30, le stationnement est gratuit mais pour une durée limitée à 30mn, disque obligatoire. Des disques sont distribués gratuitement à la mairie et à l’Office de Tourisme.
- De 6H00 à 10h30, il est exclusivement réservé aux livraisons.
- Sur le boulevard, côté quai et sur le parking le stationnement est payant.
- La piste cyclable, dont le marquage au sol a été effectué est praticable du rond-point jusqu’au parking de l’Hôtel de Ville.
- 40 arceaux pour vélos sont à votre disposition.
Le marché
- Il revient sur le quai les samedi (bio), dimanche et mercredi.
- Il est strictement interdit de se garer sur les trottoirs et la piste cyclable.
La Ville remercie les salariés d’Eurovia qui ont réalisé cette phase du chantier en un temps record, et salue le départ à la retraite de Bernard, le poseur de pavés…
Bonnes vacances à toutes et à tous !
Chantier
- Les équipes d’Eurovia vont encore travailler toute la semaine du 1er juillet.
Le chantier fermera pour l’été, vendredi 5 juillet. - La base de vie, réduite au maximum, sera complétement « habillée ».
- Il reste quelques zones à paver, du marquage au sol à réaliser, du mobilier urbain à installer.
- Certaines corbeilles ne seront changées qu’à la rentrée, en raison d’un retard de livraison.
Circulation & Stationnement
- La rue de l’Amiral de Maigret est maintenant rouverte à la circulation et au stationnement.
- Sur le Boulevard Fernand-Moureaux, à titre expérimental, la circulation se fait sur une file dans le sens entrant et deux files dans le sens sortant.
- La vitesse est limitée à 30km/h. (marquage au sol).
- Sur le boulevard, côté commerces, le stationnement est mixte, comme l’indiquent les panneaux.
- De 6H00 à 10h30, il est exclusivement réservé aux livraisons. Les livreurs ont interdiction de se garer sur la voie de circulation.
- Après 10h30, le stationnement est gratuit mais pour une durée limitée à 30mn, disque obligatoire. Des disques sont distribués gratuitement à la mairie.
- Sur le boulevard, côté quai, le stationnement est payant.
Chantier
- Les équipes d’Eurovia ont posé l’enrobé de la piste cyclable, de bout en bout, en une journée. Le marquage au sol sera effectué la semaine prochaine.
- L’aménagement des deux parking clos (Hôtel de Ville et Quai Fernand-Moureaux) progresse. Les entrées et sortie sont clairement dessinées et bitumées.
- Les derniers candélabres existants ont été déposés. Le nouvel éclairage public est opérationnel.
- Le pavage des trottoirs, la pose des bancs, les plantations d’arbustes se poursuivent.
Circulation & Stationnement
- Sur le Boulevard Fernand-Moureaux, à titre expérimental, la circulation se fait sur une file dans le sens entrant et deux files dans le sens sortant.
- La vitesse est limitée à 30km/h.
- Sur le boulevard, côté commerces, le stationnement est mixte, comme l’indiquent les panneaux.
- De 6H00 à 10h30, il est exclusivement réservé aux livraisons. Les livreurs ont interdiction de se garer sur la voie de circulation.
- Après 10h30, le stationnement est gratuit mais pour une durée limitée à 30mn, disque obligatoire. Des disques sont distribués gratuitement à la mairie.
- Sur le boulevard, côté quai, le stationnement est payant.
La fin de la Phase 1 (Boulevard) est prévue le 28 juin.
Pas de travaux en juillet et en août.
Circulation & Stationnement
- La rue Notre Dame est désormais rouverte à la circulation. Une file dans chaque sens, le stationnement est interdit, pour plus de fluidité sur cet axe. Le trottoir sera élargi pour le confort des riverains et des piétons.
- Sur le Boulevard Fernand-Moureaux, à titre expérimental, la circulation se fait sur une file dans le sens entrant et deux files dans le sens sortant.
- La vitesse est limitée à 30km/h.
- Sur le boulevard, côté commerces, le stationnement est mixte, comme l’indiquent les panneaux.
- De 6H00 à 10h30, il est exclusivement réservé aux livraisons. Les livreurs ont interdiction de se garer sur la voie de circulation.
- Après 10h30, le stationnement est gratuit mais pour une durée limitée à 30mn, disque obligatoire. Des disques sont distribués gratuitement à la mairie.
Chantier
- La piste cyclable est en cours d’achèvement. L’enrobé couleur sable sera posé jeudi 20 juin.
- Des arceaux pour les vélos ont été installés côtés quai (photo)
- Côté Touques, les banquettes en granit ont déjà trouvé leur public (photo)
- Les bancs en bois exotiques ont été livrés (photo). Ils seront installés du côté du manège.
Le chantier Eurovia est ouvert de 8h à 16h en semaine.
Il n’y aura pas de travaux durant les vacances d’été (juillet-août).
Circulation
- Le marquage au sol sur le boulevard a été réalisé. Une file entrante marquée par une ligne continue. Deux files sortantes.
- Sur le quai, le stationnement est payant côté quai et sur le parking. Gratuit mais limité à 30 minutes (zone bleue) côté commerces, à partir de 10h30 le matin.
- La vitesse est limitée à 30 km/h
- La rue Notre Dame sera rendue à la circulation, en fin de semaine prochaine, dans les deux sens. Pour plus de fluidité, les places de stationnements sont supprimées.
Chantier
- L’équipe d’Eurovia procède à la pose d’une vingtaine de « banquettes » en granit, au niveau de chaque passage piétons.
- Le long du quai, l’équipe de Réseau Environnement installe une vingtaine de lampadaires, au style très épuré.
- La semaine prochaine, les nouveaux candélabres seront installés, côté commerces.
- Le pavage des trottoirs et de portions de la chaussée se poursuit dans le secteur Hôtel de Ville.
- De nouvelles plantations ont été livrées (photos)
- L’enrobé (couleur sable) de la piste cyclable sera réalisé aux alentours du 20 juin.
Le chantier Eurovia est ouvert de 8h à 16h en semaine.
Il n’y aura pas de travaux durant les vacances d’été (juillet-août).
- L’application de l’enrobé définitif sur la totalité du Boulevard Fernand Moureaux s’est parfaitement déroulée. Malgré une météo défavorable, les délais ont été respectés.
- En revanche, Le marquage au sol sera réalisé ultérieurement.
- Dans quelques jours, la rue Notre-Dame sera rouverte à la circulation, dans les deux sens. Le stationnement a été supprimé. Les trottoirs seront élargis.
- Le pavage et la végétalisation du boulevard se poursuivent ainsi que les aménagements côté quai. (bordures, parking…)
- La piste cyclable (couleur sable) sera finalisée à la mi-juin.
Rappel
- Sur le boulevard, la circulation s’effectue sur 3 files (une dans le sens entrant, deux dans le sens sortant)
- La vitesse est limitée à 30km.
- Le stationnement est réglementé (zone bleue côté commerces, zone payante côté quai). Le stationnement s’effectue dans le sens de la circulation.
Le chantier Eurovia est ouvert de 8h à 16h en semaine. Il n’y aura pas de travaux durant les vacances d’été (juillet-août).
- De nouveaux candélabres font leur apparition sur le Boulevard Fernand-Moureaux (photos)
- De nouveaux « bancs » délimitant le parking sont installés le long du quai de la Touques (photo)
- Le chantier se poursuit entre l’entrée de la rue ND et l’entrée de la rue Victor-Hugo. (photos)
27-28-29 mai 2024
Dernière étape contraignante de la rénovation du BD F-Moureaux !
Du lundi 27 mai au mercredi 29 mai 2024, la société Eurovia posera le bitume définitif de la seconde partie du boulevard, entre la rue Notre-Dame et la rue Victor-Hugo.
L’essentiel de ce travail d’une ampleur exceptionnelle sera réalisé de nuit pour limiter l’impact sur la circulation, le stationnement et les livraisons.
- La circulation sera très limitée, voire interdite.
- Les livraisons seront interdites le mardi 28 uniquement, sauf avec des véhicules < 3,5t. Privilégiez les livraisons le lundi et le jeudi après-midi.
- La nuit, la route de la Corniche sera ouverte dans les deux sens pour les riverains, avec obligation de respecter la circulation alternée dans la partie haute.
- La circulation des piétons n’est pas entravée.
- Les commerces restent accessibles.
- Jeudi 30 mai à 12h, fin des opérations, retour à la normale !
Retrouvez le dispositif détaillé jour par jour dans la newsletter précédente.
(Actu#25 – Mardi 14 mai 2024)
27-28-29 mai 2024
Dernière étape contraignante de la rénovation du BD F-Moureaux !
Du lundi 27 mai au mercredi 29 mai 2024, la société Eurovia posera le bitume définitif de la seconde partie du boulevard, entre la rue Notre-Dame et la rue Victor-Hugo.
L’essentiel de ce travail d’une ampleur exceptionnelle sera réalisé de nuit pour limiter l’impact sur la circulation, le stationnement et les livraisons.
Dans ce secteur uniquement,
(de la rue Notre-Dame à la rue Victor Hugo incluses)
- La circulation sera très limitée, voire interdite.
- Les livraisons seront interdites le mardi 28 uniquement, sauf avec des véhicules < 3,5t. Privilégiez les livraisons le lundi et le jeudi après-midi.
- Les autocars ne pourront pas accéder à la piscine, à la plage et aux hôtels.
- La nuit, la route de la Corniche sera ouverte dans les deux sens pour les riverains, avec obligation de respecter la circulation alternée dans la partie haute.
- La nuit, l’accès au Casino se fera par les rues Charles-Mozin et Paul-Besson.
- Le stationnement sera neutralisé rue Charles-Mozin et rue Paul-Besson.
- La circulation des piétons n’est pas entravée.
- Les commerces restent accessibles.
Lundi 27 mai, à partir de 20h.
- Eurovia procède au rabotage de la chaussée sur la totalité de sa largeur (3 voies).
- Aucune circulation n’est possible sur le Boulevard entre les rues Notre-Dame et Victor Hugo.
- La route de la Corniche est ouverte dans les deux sens pour les riverains, avec obligation de respecter la circulation alternée dans la partie haute.
Mardi 28 mai, entre 8h et 20h
- Eurovia met à la côte les émergences
- La circulation des véhicules légers (<3,5t) s’effectue sur une file, en sens unique (du rond- point vers la mairie) entre la rue Notre Dame et la rue Victor-Hugo.
- Les livraisons sont possibles pour les véhicules < 3,5t.
- Les véhicules < 3,5t doivent repartir par la route de la corniche.
Mardi 28 mai, à partir de 20h
- Eurovia réalise la grave bitume (sous couche)
- Le boulevard est complétement fermé à la circulation, jusqu’à l’aube.
- La route de la Corniche est ouverte dans les deux sens pour les riverains, avec obligation de respecter la circulation alternée dans la partie haute.
Mercredi 29 mai, entre 8h et 20h
- La circulation s’effectue sur une file, en sens unique (du rond-point vers la mairie) entre la rue Notre-Dame et la rue Victor-Hugo.
- Les livraisons sont possibles.
- Les véhicules de < 3,5t doivent repartir par la route de la Corniche
Mercredi 29 mai, à partir de 20h jusqu’à jeudi 12h.
- Eurovia réalise le tapis d’enrobé définitif, les plateaux des passages piétons, le marquage au sol provisoire sur cette 2nde partie et le marquage à la peinture sur la 1ère partie du Boulevard (entre le rond-point et la rue Notre-Dame).
- La circulation est strictement interdite
Jeudi 30 mai à 12h, fin des opérations, retour à la normale ! Merci de votre compréhension.
- Pas de travaux du mercredi 8 mai au dimanche 12 mai inclus.
- La circulation se fluidifie entre la rue ND et le rond-point Fernand Moureaux. Les 3 voies (1 entrante, 2 sortantes) sont ouvertes, plus de chicanes.
- Un changement des conditions de stationnement interviendra lundi 6 mai 2024.
- La rue Notre-Dame est coupée dans sa partie basse pour permettre le pavage de la chaussée, à l’entrée du Boulevard Fernand-Moureaux.
- L’accès à la rue de l’Amiral de Maigret est limité aux riverains et livraisons.
- Pour l’instant, la rue de Verdun reste accessible.
- Lundi 6 mai, le parking de l’Hôtel de Ville sera fermé au public jusqu’à nouvel ordre.
Attention, à partir du lundi 6 mai, il faudra payer son stationnement dans les zones vertes, oranges et rouges (horodateurs ou applications).
Sur le boulevard Fernand-Moureaux, il faudra impérativement respecter la zone mixte, côté commerces : livraisons 6h-10h30 (30 minutes max) et puis arrêt minute pour tous de 10h30 à 6h (30 minutes max.)
Disque bleu obligatoire
- Télécharger le guide du stationnement
- On stationne désormais le long du boulevard, entre le rond-point Fernand Moureaux et la rue Notre Dame.
- Une partie du parking du quai, entre la rue des Écores et la base de vie Eurovia – est accessible aux véhicules légers (< 3,5t) pour un stationnement en épi, côté gauche uniquement.
Commerce & Marchés
- Tous les commerces restent accessibles
- Le marché BIO du samedi reste sur le parking de l’Hôtel de Ville ce weekend encore mais ira temporairement Place de Lattre de Tassigny, à partir du 11 mai.
- Le marché du mercredi et du dimanche est installé rue Charles de Gaulle, jusqu’au printemps 2025.
- Le chantier de voirie est concentré entre la rue Notre-Dame et la Mairie
- La circulation est alternée à chaque passage piétons, entre la rue ND et le rond-point Moureaux.
- Un changement des conditions de stationnement interviendra le lundi 6 mai 2024
- La rue Notre-Dame reste fermée dans sa partie basse (en deçà de la rue Jean-Bart) pour permettre le pavage de la chaussée, à l’entrée du Boulevard Fernand-Moureaux.
- A partir du lundi 29 avril, le parking de l’Hôtel de Ville sera fermé au public. La rue de Verdun va également être coupée à la circulation.
- Entre le rond-point et la rue Notre Dame, il est désormais possible de se garer dans les emplacements prévus à cet effet.
Attention, à partir du lundi 6 mai, il faudra payer son stationnement dans les zones vertes, oranges et rouges (horodateurs ou applications).
Sur le boulevard Fernand-Moureaux, il faudra impérativement respecter la zone mixte, côté commerces : livraisons 6h-10h30 (30 minutes max) et puis arrêt minute pour tous de 10h30 à 6h (30 minutes max.)
Disque bleu obligatoire
- Une partie du parking du quai, entre la rue des Écores et la base de vie Eurovia – est accessible aux véhicules légers (< 3,5t) pour un stationnement en épi, côté gauche uniquement.
- Le stationnement gênant ou abusif est verbalisé, y compris le week-end.
Commerce & Marchés
- Tous les commerces restent accessibles
- Le marché BIO du samedi reste sur le parking de l’Hôtel de Ville ce weekend encore mais ira temporairement Place de Lattre de Tassigny, à partir du 11 mai.
- Le marché du mercredi et du dimanche est installé rue Charles de Gaulle, jusqu’au printemps 2025.
Le chantier s’intensifie entre la rue Notre-Dame et la Mairie.
À partir du lundi 22 avril,
- La rue Notre-Dame sera fermée dans sa partie basse (en deçà de la rue Jean-Bart) pour permettre le pavage de la chaussée, à l’entrée du Boulevard Fernand-Moureaux.
- Le parking de l’Hôtel de Ville sera fermé au public.
- La circulation sera alternée sur cette partie du Boulevard pour permettre de réaliser les dernières tranchées transversales nécessaires au raccordement des réseaux.
- EUROVIA va commencer le rabotage du quai entre la rue des Écores et la poissonnerie.
Rappels
- Entre le rond-point et la rue Notre Dame, ll est possible de se garer dans les emplacements prévus à cet effet. Il est impératif de respecter les zones de plantations 🌳 !
- Une partie du parking du quai, entre la rue des Écores et la base de vie Eurovia – est accessible aux véhicules légers (< 3,5t) pour un stationnement en épi, côté gauche uniquement.
- Le non-paiement du stationnement est toléré. En revanche, le stationnement gênant ou abusif est verbalisé, y compris le week-end.
Commerce
- Tous les commerces restent accessibles.
- Le marché BIO du samedi retourne temporairement Place de Lattre de Tassigny, à partir du 27 avril.
Le marché du mercredi et du dimanche est installé rue Charles de Gaulle, jusqu’au printemps 2025.
- Le chantier s’est déplacé entre la rue Notre-Dame et la Mairie.
Sur cette portion du boulevard, Eurovia trace la future piste cyclable, pose de nouvelles bordures, installe des fourreaux pour les réseaux (électricité, éclairage, télécom)…
La circulation s’effectue sur une file dans chaque sens, en présence d’engins de chantier.
Il n’est plus possible de stationner des deux côtés du boulevard entre la rue Notre- Dame (Bar des Amis) et la rue Victor Hugo (Monoprix). - Depuis une semaine, la circulation et le stationnement sont rétablis sur le boulevard Fernand-Mouraux, entre le rond-point et la rue Notre-Dame.
1 file entrante, 2 files sortantes.
Il est possible de se garer long du boulevard, dans les emplacements prévus à cet effet. Automobilistes et piétons, il est impératif de respecter les zones de plantations 🌳 !
Nouveau ! Une partie du parking du quai, entre la rue des Écores et la base de vie Eurovia – est accessible aux véhicules légers (< 3,5t) pour un stationnement en épi, côté gauche uniquement.
Le non paiement du stationnement régulier est toléré. En revanche, le stationnement gênant ou abusif est verbalisé, y compris le week-end. (double-file, sens inversé, trottoirs, zones de chantier…)
- Le chantier Eurovia est opérationnel du lundi au vendredi de 8h à 16h. Aucune activité le week-end et les jours fériés.
Tous les commerces de Trouville-sur-Mer restent accessibles.
Le marché du mercredi et du dimanche est installé rue Charles de Gaulle, jusqu’au printemps 2025.
- Après 5 mois de chantier, la circulation et le stationnement sont désormais rétablis sur le boulevard Fernand-Mouraux, entre le rond-point et la rue Notre-Dame.
- Concernant les voies de circulation. Elles sont au nombre de 3 : 1 entrante et 2 sortantes sur une largeur totale de 8,5 m.
- Le marquage au sol sera réalisé dans une quinzaine de jours, quand le bitume sera parfaitement « stabilisé ».
- Il est désormais possible de se garer long du boulevard, dans les emplacements prévus à cet effet.
- Il est impératif de respecter les zones de plantations ! 🌳
- Dès lundi 8 avril, il ne sera plus possible de stationner des deux côtés, sur le boulevard entre la rue Notre-Dame (Bar des Amis) et la rue Victor Hugo (Monoprix).
- Dès la semaine prochaine, la plupart des nouveaux PAV (conteneurs enfouis) seront accessibles, la collecte des déchets sera quotidienne.
- Le carrousel de Trouville-sur-Mer se réinstalle sur l’esplanade du pont. Il rouvre dès ce week-end.
- Le chantier Eurovia est opérationnel du lundi au vendredi de 8h à 16h. Aucune activité le week-end et le lundi 1er avril.
La non-verbalisation du stationnement payant effective en semaine est étendue aux week-ends, jusqu’à nouvel ordre.En revanche, le stationnement gênant ou abusif est verbalisé.
Tous les commerces de Trouville-sur-Mer restent accessibles
- Après 5 mois de chantier, la Ville de Trouville-sur-Mer va réceptionner vendredi 5 avril 2024, la première tranche des travaux, entre le rond-point Fernand-Moureaux et la rue Notre-Dame.
Ceci implique de réaliser le tapis d’enrobé définitif sur cette portion entre le mardi 2 et le jeudi 4 avril 2024.
Pendant ces 3 jours/nuits de travaux,
- Cette partie du boulevard sera interdite à la circulation.
- Une déviation sera mise en place via le Boulevard d’Hautpoul et la rue Notre-Dame. Dans cette rue, le stationnement sera neutralisé.
- Les livraisons seront autorisées sur une voie de circulation le mardi 2 jusqu’à 10h, uniquement. Pas de livraisons le mercredi 3 et le jeudi 4.
- Les travaux de nuit (mercredi 3 et jeudi 4) vont engendrer de fortes nuisances sonores entre 20h et 7h.
- Concernant les voies de circulation du boulevard Fernand-Moureaux. Elles seront au nombre de 3 (1 entrante et 2 sortantes) sur une largeur totale de 8,5 m.
Dans le sens entrant, la voie unique aura une largeur de 2,90 m.
Dans le sens sortant, chacune des deux voies aura une largeur de 2,80.
Les voies existantes font 2 x 3 m dans le sens entrant et 2 x 2,75 m dans le sens sortant. SUV = 1,90 m de large.
- Le chantier Eurovia est opérationnel du lundi au vendredi de 8h à 16h. Aucune activité le week-end et le lundi 1er avril.
- La non-verbalisation du stationnement payant effective en semaine est étendue aux week-ends, jusqu’à nouvel ordre. En revanche, le stationnement gênant ou abusif est verbalisé.
Tous les commerces de Trouville-sur-Mer restent accessibles
- La végétalisation du boulevard Fernand Moureaux a commencé le jour du printemps côté commerces et sur le parking, côté quai.
- Elle est assurée par la société caennaise Saint-Martin Paysage qui a planté les premiers arbres et arbustes. Les jardiniers procèdent aussi à l’étalement d’un tapis biodégradable qui sera ensuite couvert de copeaux.
- Le pavage s’achève côté commerces, les joints sont en cours de séchage.
- La création des Points d’Apport Volontaire (conteneurs enfouis) se poursuit, notamment au niveau du marché au poisson.
- Le chantier Eurovia progresse vers l’Hôtel de Ville.
- La piste cyclable est tracée jusqu’à la rue Victor Hugo.
- Les nouvelles terrasses des Vapeurs et du Central sont en cours d’installation
- Le chantier Eurovia est opérationnel du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
Pour la sécurité de tous, réduisez votre vitesse
à proximité des engins !
Rappel des possibilités de stationnement à Trouville-sur-Mer :
- Ecole René Coty (10 mn à pied du centre-ville)
- Avenue Kennedy
- Quai Albert 1er
- Boulevard de la Cahotte
- Parking Foch (payant)
- Parking du cimetière
- Rues perpendiculaires au Boulevard Moureaux
- Secteur Bon Secours
- Secteur des Roches Noires…
- La non-verbalisation du stationnement payant déjà effective en semaine est étendue aux week-ends, jusqu’à nouvel ordre. En revanche, le stationnement gênant ou abusif est verbalisé.
Tous les commerces de Trouville-sur-Mer
restent accessibles
Le point
- Les 14 premiers Points d’Apport Volontaire (conteneurs enfouis) ont été posés. Il y en aura 24 en tout sur le boulevard. A noter que Trouville-sur-Mer est la première commune de la Côte Fleurie à disposer des conteneurs réservés aux cartons.
- Dès le lundi 18 mars, plantes et arbustes feront leur apparition sur le Boulevard-Moureaux, côté commerçants.
- Les opérations de pavage continuent.
- Le long du quai, la pelleteuse a commencé à détruire les « bancs en bois ».
- Le chantier Eurovia avance maintenant en direction de la mairie.
La Ville met tout en œuvre pour limiter l’impact des travaux sur le stationnement.
Rappel des possibilités de stationnement à Trouville-sur-Mer :
- Ecole René Coty (10 mn à pied du centre-ville)
- Avenue Kennedy
- Quai Albert 1er
- Boulevard de la Cahotte
- Parking Foch (payant)
- Parking du cimetière
- Rues perpendiculaires au Boulevard Moureaux
- Secteur Bon Secours
- Secteur des Roches Noires…
- La non-verbalisation du stationnement payant déjà effective en semaine est étendue aux week-ends, jusqu’à nouvel ordre. En revanche, le stationnement gênant est verbalisé.
- Tous les commerces de Trouville-sur-Mer restent accessibles
- Les chantiers Eurovia et SOGÉA sont opérationnels du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
Le point
- A compter du lundi 11 mars 2024, seule la société EUROVIA et ses sous-traitants opéreront sur le quai Fernand-Moureaux. La société SOGEA qui assurait la profonde rénovation des réseaux d’assainissement, termine son chantier ce vendredi soir.
- Lundi, seront déposés les derniers candélabres au niveau du Marché aux Poissons.
- Côté commerçants, les opérations de pavage continuent avec la réalisation des joints.
- Mardi, commencera le terrassement des fosses pour la végétation le long des voliges.
- Côté quai, jeudi débutera la pose des 14 Points d’Apport Volontaire (conteneurs enfouis) dispatchés d’un bout à l’autre du boulevard (2 PAV doubles, 2 PAV triple et 1 PAV quadruple).
- Le chantier Eurovia avance maintenant en direction de la mairie avec la dépose des bordures devant le Central et les Vapeur.
La Ville met tout en œuvre pour limiter l’impact des travaux sur le stationnement.
Voici les PREVISIONS
- Entre le giratoire et la rue Notre-Dame
1A – Le stationnement le long des commerces sera rouvert fin mars. D’ici là, des places sont susceptibles d’être ouvertes.
1B – Le stationnement le long des arbres sera rouvert fin avril.
1C – Le stationnement sur le quai sera partiellement rouvert en mars, le week-end uniquement :
Le stationnement en épis rouvrira partiellement le 5 avril.
La réouverture de cette zone sera totale à la mi-juin.
Dès le 11 mars, le parking des Bains sera partiellement rouvert
- Entre le Marché aux Poissons et la rue Victor Hugo
2A – Le stationnement le long de l’hôtel de Ville sera neutralisé (ou réduit) de la mi-mars jusqu’à début juin.
2-B – Le stationnement le long des arbres sera neutralisé (ou réduit) de la mi-mars jusqu’à début juin.
2C – Le parking de l’Hôtel de Ville est accessible en mars. Il sera fermé en avril. Réouverture partielle fin mai, réouverture totale fin juin.
Il s’agit de prévisions susceptibles d’évoluer en fonction des contraintes techniques et des conditions météorologiques.
- Rappel des possibilités de stationnement à Trouville-sur-Mer :
- Ecole René Coty (10 mn à pied du centre-ville)
- Avenue Kennedy
- Quai Albert 1er
- Boulevard de la Cahotte
- Parking Foch (payant)
- École René Coty
- Parking du cimetière
- Rues perpendiculaires au Boulevard Moureaux
- Secteur Bon Secours
- Secteur des Roches Noires…
- La non-verbalisation du stationnement payant déjà effective en semaine est étendue aux week-ends, jusqu’à nouvel ordre. En revanche, le stationnement gênant est verbalisé.
- Tous les commerces de Trouville-sur-Mer restent accessibles
- Les chantiers Eurovia et SOGÉA sont opérationnels du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
La Ville met tout en œuvre pour limiter l’impact des travaux sur le stationnement.
Voici les PREVISIONS
- Entre le giratoire et la rue Notre-Dame
1A – Le stationnement le long des commerces sera rouvert fin mars. D’ici là, des places sont susceptibles d’être ouvertes.
1B – Le stationnement le long des arbres sera rouvert fin avril. D’ici là, des places sont susceptibles d’être ouvertes.
1C – Le stationnement sur le quai sera partiellement rouvert en mars, le week-end uniquement
Le stationnement en épis rouvrira partiellement le 5 avril.
La réouverture de cette zone sera totale à la mi-juin.
Dès le 11 mars, le parking des Bains sera partiellement rouvert
- Entre le Marché aux Poissons et la rue Victor Hugo
2A – Le stationnement le long de l’hôtel de Ville sera neutralisé (ou réduit) de la mi-mars jusqu’à début juin.
2-B – Le stationnement le long des arbres sera neutralisé (ou réduit) de la mi-mars jusqu’à début juin.
2C – Le parking de l’Hôtel de Ville est accessible en mars. Il sera fermé en avril. Réouverture partielle fin mai, réouverture totale fin juin.
Il s’agit de prévisions susceptibles d’évoluer en fonction des contraintes techniques et des conditions météorologiques.
- Rappel des possibilités de stationnement à Trouville-sur-Mer :
- Avenue Kennedy
- Quai Albert 1er
- Boulevard de la Cahotte
- Parking Foch (payant)
- École René Coty
- Parking du cimetière
- Rues perpendiculaires au Boulevard Moureaux
- Secteur Bon SecoursSecteur des Roches Noires…
- La non-verbalisation du stationnement payant déjà effective en semaine est étendue aux week-ends, jusqu’à nouvel ordre.En revanche, le stationnement gênant est verbalisé.
- Tous les commerces de Trouville-sur-Mer restent accessibles
- Les chantiers Eurovia et SOGÉA sont opérationnels du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
Le point

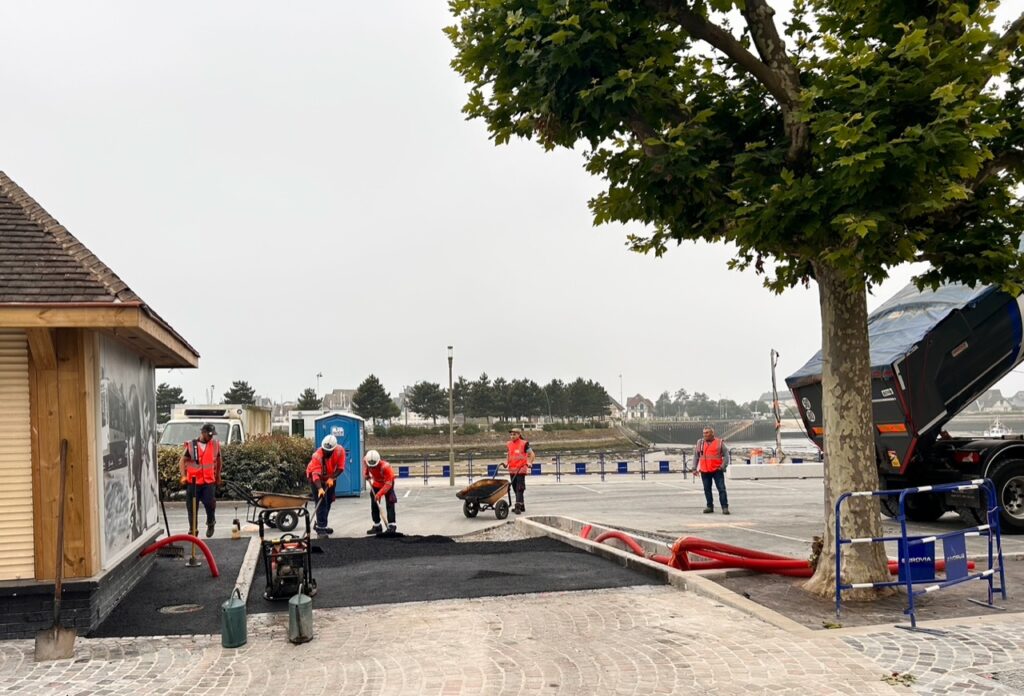

- Sur le chantier Eurovia du boulevard Fernand Moureaux, les premiers emplacements de stationnement, côté commerce, ont été pavés, ce qui permet de mieux les identifier notamment devant Le Joinville (Photo)
- Les voliges en acier (photo) qui délimiteront les zones végétalisées sont elles aussi posées, à proximité du bar Le Phare, par exemple.
- Côté quai, la dépose des candélabres se poursuit.
- La future piste cyclable est maintenant clairement délimitée dans sa largeur par des bordures. (Photo)
- Eurovia a repoussé au maximum la date de fermeture du parking du quai qui va être entièrement réaménagé. A compter du lundi 26 février 2024, ce parking ne sera plus accessible.
- Dès la semaine prochaine, Eurovia va engager la dépose des bordures au niveau de la mairie.
- Sur le chantier SOGÉA(4CF), dès le lundi 26 février, la rue de l’Amiral de Maigret sera interdite à toute circulation pour permettre le renouvellement d’une partie du réseau d’assainissement , au carrefour avec le Bd Fernand Moureaux.
- Entre la rue Notre-Dame et la rue des Bains, il y aura des essais de compactage et mise en œuvre de la grave bitume (enrobé).
- Attention aux engins en mouvement sur les voies de circulation et en dehors.
- La « zone de vie » du chantier Eurovia est strictement interdite au public.
- Le parking de l’école René-Coty est gratuit.
- Les bornes de recharge pour les véhicules électriques restent disponibles.
- Tous les commerces de Trouville-sur-Mer restent accessibles
- Les chantiers Eurovia et SOGÉA sont opérationnels du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
- Sur le chantier Eurovia du boulevard Fernand Moureaux, le pavage des trottoirs se poursuit côté commerces. Notamment le long des emplacements de stationnement.
- Les première voliges en acier (photo) qui délimiteront les zones végétalisées sont posées.
- Côté quai, Eurovia entreprend la dépose des candélabres (photos) qui seront remplacés par un tout nouveau modèle.
Cette dépose implique que l’éclairage du boulevard soit réduit durant quelques semaines. Pour l’instant, l’éclairage public, côté commerce demeure inchangé.
- Toujours côté quai, la future piste cyclable prend forme. (Photo)
Sur le chantier SOGÉA, le raccordement du Marché aux Poissons au réseau d’assainissement a pu être réalisé malgré les contraintes du terrain.
Mardi 20 février, intervention au carrefour Rue Notre-Dame • Bd Fernand-Moureaux, la circulation sera interdite à tous les véhicules rue ND dans le sens de la descente.
- Attention aux engins en mouvement sur les voies de circulation et en dehors.
- Le stationnement est neutralisé sur toute la longueur du boulevard
- Il est toujours possible de se garer sur le parking du quai, à condition de ne pas empiéter sur la voie de circulation.
- La « zone de vie » du chantier Eurovia est strictement interdite au public.
- Le parking de l’école René-Coty est gratuit.
- Les bornes de recharge pour les véhicules électriques restent disponibles.
- Tous les commerces restent accessibles
- Les chantiers Eurovia et SOGÉA sont opérationnels du lundi au vendredi de 8h à 16h.
Aucune activité le week-end.
Le point
- Sur le boulevard Fernand-Moureaux, les artisans de la société spécialisée SPAME (35) réalisent le pavage « en arceaux » des trottoirs, souvent élargis, côté commerces. Les pavés sont ceux d’origine pour la plupart. Sur cette partie du boulevard, avec la pose des bordures et des caniveaux en granit, commencent à se dessiner les futures zones de terrasses, de stationnement et de végétalisation.
- Dès la semaine prochaine, SOGÉA commencera à tracer la future piste cyclable, côté quai.
- Entre la Rue Notre-Dame et l’entrée de la Rue des Bains, SOGÉA poursuit la rénovation du réseau d’assainissement.
La circulation alternée mise en place le 5 février au niveau du Marché aux Poissons est d’ores et déjà supprimée. Deux voies de circulation (une dans chaque sens) sont à nouveaux préservées.
- Attention aux engins en mouvement sur les voies de circulation.
- Le stationnement est neutralisé sur toute la longueur du boulevard
- Il est toujours possible de se garer sur le parking du quai, à condition de ne pas empiéter sur la voie de circulation.
- La « zone de vie » du chantier Eurovia est strictement interdite au public.
- Le parking de l’école René-Coty est gratuit.
- Les bornes de recharge pour les véhicules électriques restent disponibles.
- Tous les commerces restent accessibles, y compris ceux de la Rue des Bains.
- Les chantiers Eurovia et SOGÉA sont opérationnels du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
Le point
- Sur le boulevard Fernand-Moureaux, entre le rond-point et la rue Notre Dame, Eurovia a commencé la pose des nouveaux caniveaux et des nouvelles bordures en granit, côté commerces. Cette opération s’effectue au rythme de 150 m-linéaires / jour en moyenne.
- Entre la Rue Notre-Dame et l’entrée de la Rue des Bains, SOGÉA poursuit la rénovation du réseau d’assainissement.
Pour raccorder le réseau rénové, à la seconde partie (-> Mairie), SOGÉA va creuser une tranchée à travers la chaussée entre Le Central et le parking du marché aux poissons. D’où une contrainte de circulation importante : du lundi 5 au vendredi 9 février, il n’y aura qu’une seule file de circulation alternée qui sera régulée par des feux tricolores.
- Attention aux engins en mouvement en dehors et sur les voies de circulation
- Le stationnement est neutralisé sur toute la longueur du boulevard
- Il est toujours possible de se garer sur le parking du quai, à condition de ne pas empiéter sur la voie de circulation.
- La « zone de vie » du chantier Eurovia est strictement interdite au public.
- Le parking de l’école René Coty est gratuit.
- Les bornes de recharge pour les véhicules électriques restent disponibles.
- Tous les commerces restent accessibles, y compris ceux de la Rue des Bains.
- Les chantier Eurovia et SOGÉA sont opérationnels du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
Le point
- Sur le boulevard Fernand-Moureaux, entre le rond-point et la rue Notre Dame, Eurovia achève l’installation de fourreaux pour y intégrer les différents réseaux. Côté commerces, des marquages au sol sont effectués pour la pose de nouveaux caniveaux et bordures. A partir de la semaine prochaine, cette opération se fera au rythme de 150 m-linéaires/ jour en moyenne. Rappelons que de ce côté, les trottoirs seront élargis de 50 cm et en partie végétalisés.
- Entre la Rue Notre-Dame et l’entrée de la Rue des Bains, SOGÉA poursuit la rénovation du réseau d’assainissement. Déjà évoquées, les difficultés rencontrées en profondeur s’expliquent par le fait que les pelleteuses ont buté sur des vestiges de l’ancien quai datant du 19ème siècle ! Et qu’il a fallu évoluer dans des tranchées extrêmement instables
Pour raccorder le réseau qui vient d’être rénové, à la seconde partie (-> Mairie), il va y avoir une contrainte de circulation importante : Du 5 au 9 février, il n’y a aura qu’une seule file ouverte à la circulation, à hauteur du Central. Une circulation alternée sera mise en place.
A noter
- Attention aux engins en mouvement en dehors et sur les voies de circulation
- Le stationnement est neutralisé sur toute la longueur du boulevard
- Il est toujours possible de se garer sur le parking du quai, à condition de ne pas empiéter sur la voie de circulation.
- La « zone de vie » du chantier Eurovia est strictement interdite au public.
- Le parking de l’école René-Coty est gratuit.
- Les bornes de recharge pour les véhicules électriques restent accessibles.
- Tous les commerces restent accessibles, y compris ceux de la Rue des Bains.
- Les chantiers Eurovia et SOGÉA sont opérationnels du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
Le point
- Sur le boulevard Fernand-Moureaux, entre le rond-point et la rue Notre Dame, Eurovia a achevé de « raboter » la chaussée (côté commerce et côté quai). Cela permet d’enfouir tous les réseaux entièrement renouvelés (électricité, téléphonie…) dans des fourreaux mais aussi de procéder à l’élargissement du trottoir pour intégration des places de stationnement, (zone de livraison et arrêt minute)
- Entre la Rue Notre-Dame et l’entrée de la Rue des Bains, SOGEA poursuit la rénovation du réseau d’assainissement. L’emprise sur les trottoirs s’est nettement étendue mais les commerces restent accessibles.
- La chaussée est également rétrécie devant le marché aux poissons.
A noter
- Sur le boulevard, la circulation s’effectue sur les deux voies centrales, une voie dans chaque sens. La vitesse est limitée à 30 km/h.
- Attention aux engins en mouvement sur ces deux voies
- Le stationnement est neutralisé sur toute la longueur du boulevard (du marché aux poissons au rond-point)
- Il est encore possible de se garer sur le parking du quai, à condition de ne pas empiéter sur la voie de circulation.
- La zone de vie du chantier Eurovia est strictement interdite au public.
- Le parking de l’école René-Coty est gratuit.
- Les bornes de recharge pour les véhicules électriques restent accessibles.
- Tous les commerces restent accessibles, y compris ceux de la Rue des Bains.
- Les marchés du mercredi et du dimanche sont déplacés rue Charles de Gaulle.
- Le marché bio du samedi matin et des pêcheurs est installé place de Lattre de Tassigny (face à l’église ND de Bonsecours).
- Les chantier Eurovia et Sogéa sont ouverts du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
Le point
- Les chantiers Eurovia (Ville) et Sogéa (Communauté de Communes) ont repris après les fêtes de fin d’année et l’épisode de grand froid qui a suivi en ce début de semaine.
- Sur le boulevard Fernand-Moureaux, entre le rond-point et la rue Notre Dame, Eurovia a entrepris de raboter la chaussée (sur une voie, côté commerce). Cela permettra d’enfouir tous les réseaux (électricité, téléphonie…) dans des fourreaux mais aussi de procéder à l’élargissement du trottoir et à l’intégration des places de stationnement, (zone de livraison et arrêt minute)
- Entre la Rue Notre-Dame et l’entrée de la Rue des Bains, SOGEA poursuit la rénovation du réseau d’assainissement. Ce chantier va évoluer vers l’Hôtel de Ville.
A noter
- Sur le boulevard, la circulation s’effectue sur deux voies centrales, une voie dans chaque sens. La vitesse est limitée à 30 km/h.
- Le stationnement est neutralisé sur toute la longueur du boulevard (du marché au poisson au rond-point)
- Il est encore possible de se garer sur le parking du quai, à condition de ne pas empiéter sur la voie de circulation.
La zone de vie du chantier Eurovia est strictement interdite au public. - Le parking de l’école René-Coty est gratuit.
- Les bornes de recharge pour les véhicules électriques restent accessibles.
- Tous les commerces restent accessibles, y compris ceux de la Rue des Bains.
- Les marchés du mercredi et du dimanche sont déplacés rue Charles de Gaulle.
- Le marché bio du samedi matin et des pêcheurs est installé place de Lattre de Tassigny (face à l’église ND de Bonsecours).
- Les chantier Eurovia et Sogéa sont ouverts du lundi au vendredi de 8h à 16h. Aucune activité le week-end.
Le point
- Depuis l’ouverture du Chantier, Eurovia a supprimé le terre-plein central, a déposé les trottoirs côtés Touques, créé un nouveau réseau d’évacuation des eaux pluviales et un nouveau réseau électrique destiné à l’éclairage public sera créé début janvier.
- Le stationnement côté commerces sera neutralisé à compter du lundi 8 janvier.
- Sogea, mandatée par la Communauté de Communes Cœur Côte Fleurie, rénove le réseau d’assainissement et d’eau potable. Toutes les tranchées ont été comblés. En janvier, les techniciens procéderont au branchement du nouveau réseau des eaux usées.
- Nous souhaitons de Joyeuses Fêtes aux équipes d’Eurovia et Sogea !
A noter
- Les travaux sur le quai Fernand-Moureaux sont supendus pour les fêtes et les vacances scolaires. Eurovia du vendredi 22 décembre 2023, au lundi 8 janvier 2024. Sogea du jeudi 21 décembre 2023 au mardi 9 janvier 2024.
- Les périmètres des deux chantiers sont clairement délimités.
- Les enrobés sur la chaussée sont provisoires.
- La circulation et le stationnement sont complètement rétablis rue Notre-Dame.
- L’accès à la rue des Bains est dégagé pour les livraisons et les piétons.
- La circulation s’effectue sur 2 X 2 voies sur la quasi-totalité du boulevard.
- Un maximum de places de stationnement sont libérées.
- Sur le boulevard et le parking du quai, vous pouvez vous garer, sauf indication contraire.
- Le parking de l’école René-Coty est gratuit.
- Les marchés du mercredi et du dimanche sont déplacés rue Charles de Gaulle.
- Le marché bio du samedi matin et des pêcheurs est installé place de Lattre de Tassigny (face à l’église ND de Bonsecours).
- Les bornes de recharge pour les véhicules électriques restent accessibles.
Le point
- Eurovia poursuit la création d’un nouveau réseau d’évacuation des eaux pluviales.
La moitié des 20 antennes d’eaux pluviales ont déjà été créées. Cette phase implique une modification régulière des conditions de circulation sur le boulevard et la présence d’engins de chantier en mouvement constant. - La création d’un nouveau réseau électrique destiné à l’éclairage public a également commencé.
- Les rues Jean-Bart et Pelletier ont été entièrement rénovées et sont désormais rouvertes.
- SOGEA poursuit ses travaux sur les réseaux d’assainissement et d’eau potable pour le compte de la Communauté de Communes (4CF) et met tout en œuvre pour réduire au plus vite l’impact sur les voies de circulation et notamment l’accès à la rue des Bains.
- La rue Notre-Dame sera rendue à la circulation, le 22 décembre, au plus tard.
Seuls les riverains peuvent l’emprunter par l’accès côté église.
A noter
- Le chantier Eurovia est ouvert du lundi au vendredi de 8h à 16h.
- Pas de travaux Eurovia vendredi 15 décembre.
- Le chantier Eurovia sera fermé du 22 décembre 2023 au 8 janvier 2024.
- Pendant la trêve de fin d’année, un maximum de places de stationnement seront libérées.
- Sur le boulevard et le parking du quai, vous pouvez vous garer sauf indication contraire.
- La Police Municipale ne verbalise pas en semaine, sauf stationnement gênant.
- Le parking de l’école René-Coty est gratuit.
- Tous les commerces restent accessibles, y compris ceux de la Rue des Bains.
- Les marchés du mercredi et du dimanche sont déplacés rue Charles de Gaulle.
- Le marché bio du samedi matin et des pêcheurs est installé place de Lattre de Tassigny (face à l’église ND de Bonsecours).
- Les bornes de recharge pour les véhicules électriques restent accessibles.
Le point
- Après une phase de travaux en surface (terre-plein central, trottoirs), Eurovia opère essentiellement en sous-sol. Il s’agit de recréer un réseau d’évacuation des eaux pluviales.
5 des 20 antennes d’eaux pluviales ont déjà été créées. Cette phase est « rapide » grâce à l’utilisation d’une « benne-aspiratrice » qui facilite la création de tranchées sans abimer les réseaux existants (gaz, électricité, eau potable…). - Les conditions de circulation évoluent sur le boulevard : double sens sur deux voies seulement sur toute une portion.
- Les rues Jean-Bart, Pelletier et la sente Gaston-Gosset, entièrement rénovées seront rouvertes dès la semaine prochaine.
- SOGEA poursuit ses travaux sur les réseaux d’assainissement et d’eau potable pour le compte de la Communauté de Communes (4CF).
- Confrontée à des problèmes de structure en sous-sol (fondations de l’ancien quai), l’opérateur est encore contraint de prolonger la fermeture de la rue Notre-Dame, jusqu’au 22 décembre, au plus tard. Seuls les riverains peuvent l’emprunter par l’accès côté église.
- Sur le Boulevard, la déviation par le parking du marché aux poissons est supprimée, la circulation s’effectue sur une voie dans chaque sens.
A noter
- Le chantier Eurovia est ouvert du lundi au vendredi de 8h à 16h. Aucune activité les samedis et dimanches.
- Le chantier Eurovia sera fermé du 22 décembre 2023 au 8 janvier 2024.
- La capacité de stationnement sur le parking du quai est réduite.
- Pendant la trêve de fin d’année, un maximum de places de stationnement seront libérées.
- Le parking de l’école René-Coty est gratuit.
- Tous les commerces restent accessibles.
- Les marchés du mercredi et du dimanche sont déplacés rue Charles de Gaulle.
- Le marché bio du samedi matin et des pêcheurs est installé place de Lattre de Tassigny (face à l’église ND de Bonsecours).
- Les bornes de recharge pour les véhicules électriques (SDEC) restent accessibles.
Le point
- Eurovia a achevé la dépose du trottoir côté quai.
- La création d’une vingtaine d’antennes d’eaux pluviales a commencé, à partir du rond-point Fernand-Moureaux.
- Des protections ont été posées sur les platanes.
- Un marquage au sol jaune matérialise les zones de circulation et les passages piétons.
- L’enrobage va être refait rue Jean-Bart, rue Pelletier et sente Gaston-Gosset.
- SOGEA poursuit ses travaux sur les réseaux d’assainissement et d’eau potable pour le compte de la Communauté de Communes (4CF). Ce chantier progresse vers la mairie. La rue Notre-Dame restera fermée, jusqu’en fin de semaine prochaine, au plus tard.Seuls les riverains peuvent l’emprunter par l’accès côté église.
A noter
- Le chantier Eurovia est ouvert du lundi au vendredi de 8h à 16h. Aucune activité les samedis et dimanches.
- La circulation sur le boulevard se fait côté quai entre la rue Notre-Dame et la rue des Bains, une voie dans chaque sens. Attention à la chicane, roulez lentement !
- La capacité de stationnement sur le parking du quai est désormais réduite pour éviter tous dommages sur les véhicules.
- Le chantier Eurovia sera fermé du 22 décembre 2023 au 8 janvier 2024. Pendant la trêve des fêtes de fin d’année, un maximum de places de stationnement seront libérées.
- Tous les commerces restent accessibles.
- Les marchés du mercredi et du dimanche sont déplacés rue Charles de Gaulle.
- Le marché bio du samedi matin et des pêcheurs est installé place de Lattre de Tassigny (face à l’église ND de Bonsecours).
- Les bornes de recharge pour les véhicules électriques (SDEC) restent accessibles.
- Chaque jour, une quinzaine d’hommes travaillent sur le chantier Eurovia.
Le point
- La dépose du terre-plein central est terminée. Eurovia entre dans la phase 2 du chantier.
- La dépose du trottoir côté quai est engagée. Il s’agit dans un premier temps de retirer les pavés qui sont stockés pour être reposés ultérieurement.
Cette opération est partie de la rue de Notre-Dame et progresse vers le rond-point. - Un marquage au sol jaune va délimiter les zones de circulation.
- La création d’une vingtaine d’antennes d’eaux pluviales (perpendiculaires à la chaussée) va commencer. Ce qui impliquera de créer temporairement des chicanes sur les voies de circulation.
- SOGEA poursuit ses travaux sur les réseaux d’assainissement pour le compte de la Communauté de Communes (4CF). La rue Notre-Dame reste fermée jusqu’au jeudi 30 novembre inclus (prévision).
Seuls les riverains peuvent l’emprunter par l’accès côté église.
A noter
- Le chantier Eurovia est ouvert du lundi au vendredi de 8h à 16h. Aucune activité les samedis et dimanches.
- La circulation sur le boulevard se fait côté quai entre la rue Notre-Dame et la rue des Bains, une voie dans chaque sens. Roulez lentement !
- Pour l’instant, le stationnement demeure possible sur une grande partie du parking du quai.
- Le chantier Eurovia sera fermé du 22 décembre 2023 au 8 janvier 2024. Pendant la trêve des fêtes de fin d’année, un maximum de places de stationnement seront libérées.
- Tous les commerces restent accessibles.
- Les marchés du mercredi et du dimanche sont déplacés rue Charles de Gaulle.
- Le marché bio du samedi matin et des pêcheurs est installé place de Lattre de Tassigny (face à l’église ND de Bonsecours).
- Les bornes de recharge pour les véhicules électriques (SDEC) restent accessibles.
- Le feu rouge du Monoprix a été supprimé. La règle de la priorité à droite s’impose.
Le point
- Comme l’indique le croquis ci-dessus, deux chantiers sont concomitants :
- Eurovia a commencé les travaux de transformation du Boulevard Fernand-Moureaux.
- SOGEA a entrepris cette semaine des travaux sur les réseaux d’assainissement pour le compte de la Communauté de Communes (4CF), ce qui évitera d’avoir à intervenir en sous-sol plus tard. Ce chantier doit s’achever fin février.
- La rue Notre-Dame est fermée jusqu’au mercredi 23 novembre 2023 inclus (prévision). Seuls les riverains peuvent l’emprunter par l’accès côté église.
- La circulation sur le boulevard se fait côté quai entre la rue Notre-Dame et la rue des Bains, une voie dans chaque sens. Roulez lentement !
- La dépose par Eurovia du terre-plein central se poursuit. L’objectif est d’arriver au rond-point à la fin de la semaine prochaine (24 novembre).
- Après la dépose du terre-plein, Eurovia procède au « recomblement » de la chaussée et pose un enrobé provisoire.
A noter
- Le chantier Eurovia est ouvert du lundi au vendredi de 8h à 16h. Aucune activité les samedis et dimanches.
- Le chantier Eurovia sera fermé du 22 décembre 2023 au 8 janvier 2024. Pendant la trêve des fêtes de fin d’année, un maximum de places de stationnement seront libérées.
- Tous les commerces restent accessibles.
- Les marchés du mercredi et du dimanche sont déplacés rue Charles de Gaulle.
- Le marché bio du samedi mation et des pêcheurs est installé place de Lattre de Tassigny (face à l’église ND de Bonsecours).
- Le manège a été démonté, il reviendra à la même place au printemps.
- Les toilettes publiques du quai restent accessibles.
- Les bornes de recharge pour les véhicules électriques (SDEC) restent accessibles.
- Le feu rouge du Monoprix a été supprimé. La règle de la priorité à droite s’impose.
Derrière ce chantier, il y a des hommes, merci de réduire votre vitesse !
Comme prévu, la société Eurovia a ouvert le chantier du Boulevard Fernand-Moureaux lundi 6 novembre, au matin.
Le point
- Le chantier est ouvert du lundi au vendredi de 8h à 16h. Aucune activité les samedis et dimanches.
- Les équipes procèdent à la dépose du terre-plein central. Parties du Monoprix, les pelleteuses progressent en direction du Pont des Belges.
- La circulation des véhicules est maintenue sur une voie dans les deux sens.
- ⚠️ Le feu tricolore au croisement du boulevard Moureaux et de la rue Victor-Hugo a été supprimé.
La règle de la priorité à droite s’applique.
- Quelques places de stationnement demeurent le long du boulevard, côté quai. (situation évolutive).
- 40% des végétaux ont été récupérés par les Services techniques de la ville pour être replantés ailleurs sur la commune.
- Eurovia installe cette semaine sa base de vie le long de la Touques.
A noter
- Les marchés sont désormais implantés rue Charles de Gaulle (mercredi et dimanche) et place du Maréchal de Lattre de Tassigny (samedi)
- Les commerces restent accessibles pendant les travaux
- Le carrousel qui sera prochainement démonté reviendra au printemps.
En 2025, Trouville-sur-Mer sera plus accessible ! Plus attractive ! Plus responsable !
2023-2025, Trouville-sur-Mer se transforme pour mieux répondre aux envies de la population et aux contraintes du monde de demain. De l’entrée de ville à la reine des plages, notre « cœur de ville » sera bientôt bien plus harmonieux et vert ! 3 tranches de travaux sont programmées, pour un budget global de 6m€, dont une grande partie subventionnée. Tout sera mis en œuvre pour limiter l’impact de ce vaste chantier d’intérêt général. Encore un peu de patience…
Ce qui va vraiment changer sur le Bd F. Moureaux
- Suppression du terre-plein central en béton,
- 3 voies de circulation automobile (au lieu de 4),
- Une circulation fluidifiée,
- Des places de livraisons, des arrêts minutes,
- Des parkings à enclos le long de la Touques,
- Une piste cyclable sécurisée (de Touques à la plage),
- Des parkings à vélos, à deux roues motorisés,
- Des trottoirs élargis côté commerces,
- Des passages piétons à niveau des trottoirs, pour améliorer la mobilité des PMR,
- Des terrasses collées aux commerces,
- Des points d’apport volontaire enterrés,
- Une végétalisation développée…
TRANCHE 1
NOVEMBRE 2023 À JUIN 2024 :
le boulevard Fernand Moureaux.
TRANCHE 2
OCTOBRE 2024 À MARS 2025 :
le quai Fernand Moureaux,
les squares et le rond-point.
TRANCHE 3
OCTOBRE 2024 À MARS 2025 :
l’avenue J-F. Kennedy.
